Thượng Cờ Cho Dự án điện Gió 5.000 Tỉ đồng Trên Biển Tại Trà Vinh
Có thể bạn quan tâm

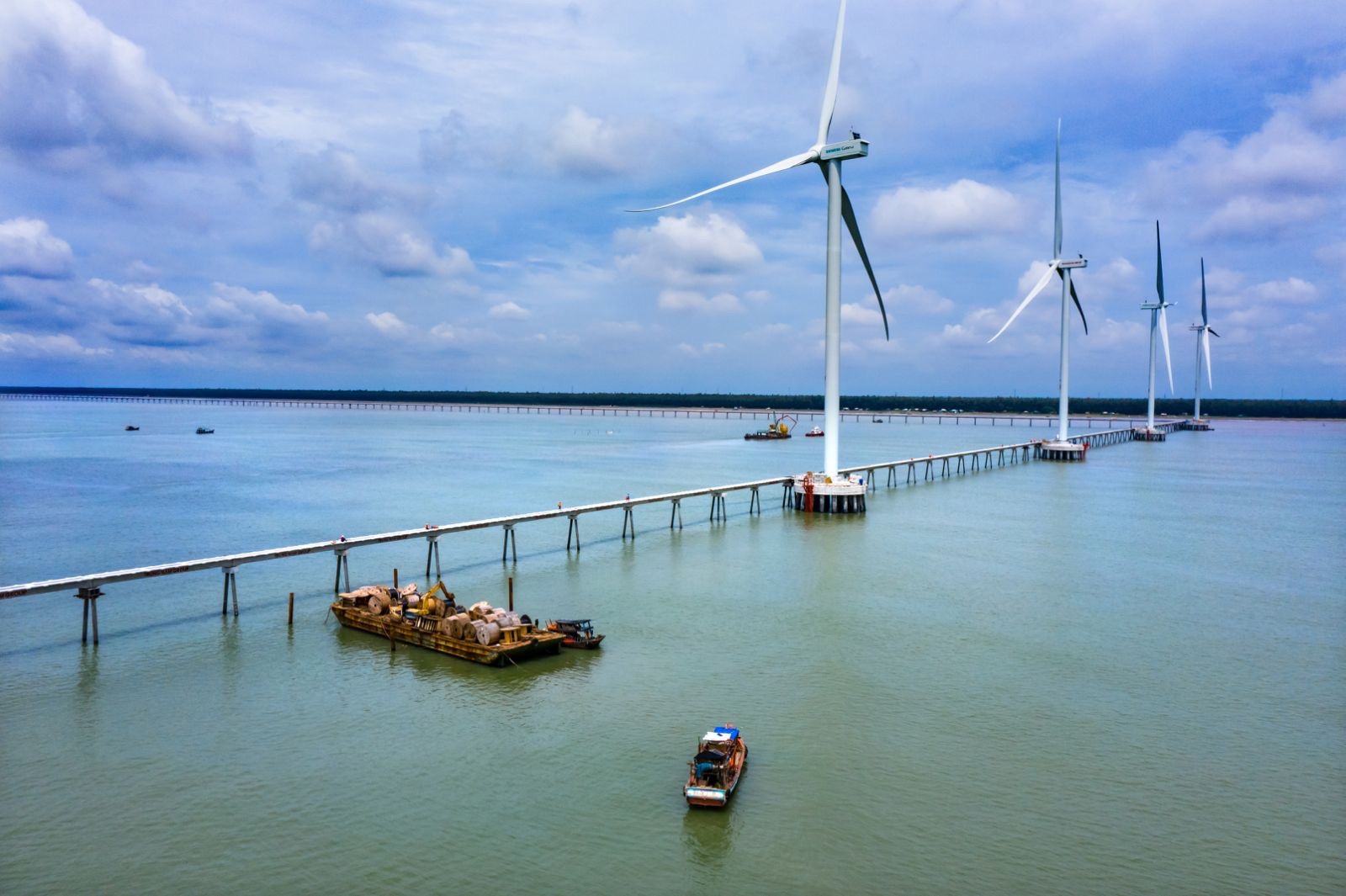

Lễ thượng cờ Tổ quốc được tổ chức trên biển tại dự án điện gió Đông Hải 1 vào chiều 17-10 - Ảnh: NGỌC HIỂN
Dự án điện gió Đông Hải 1 là dự án điện gió trên biển có tổng công suất lớn, lên đến 100 MW, do Công ty cổ phần điện gió Trung Nam Trà Vinh 1 (thành viên của Trungnam Group) đầu tư. Đây là dự án điện gió trên biển có quy mô công suất lớn nhất tỉnh Trà Vinh.
Vào chiều 17-10, Trungnam Group đã tổ chức lễ thượng cờ trên biển tại dự án điện gió Đông Hải 1, đánh dấu mốc trụ gió cuối cùng trên tổng số 25 trụ gió đã được lắp đặt thành công sau 10 tháng thi công với số lượng kỹ sư, công nhân lên đến 1.100 người chạy đua với thời gian để xây dựng.
Mỗi trụ gió có công suất 4 MW, khi vận hành ổn định, dự án sẽ tạo ra 330 triệu kWh nguồn điện sạch mỗi năm.
Bên cạnh đó, dự án này cũng góp phần tăng thêm nguồn năng lượng xanh cho miền Nam, trong bối cảnh định hướng quốc tế cho tương lai "không phát thải carbon" (Zero Carbon).
Theo Công ty cổ phần điện gió Trung Nam Trà Vinh 1, việc xây dựng dự án điện gió trên biển gặp rất nhiều khó khăn, song đội ngũ kỹ sư, công nhân Việt đã "bám biển" hoàn thành dự án, sử dụng hơn 18.000 tấn thép, đóng trực tiếp 115.000m cọc thép vào lòng biển để xây dựng móng cho các trụ gió.
Theo Công ty cổ phần điện gió Trung Nam Trà Vinh 1, biển Đông Hải chịu sự chi phối mạnh của chế độ bán nhật triều nên cao độ trung bình giữa đỉnh triều và chân triều có thể hơn 3m, do đó việc xây dựng móng trụ lẫn lắp đặt cánh gió đòi hỏi sự chính xác tuyệt đối và các phương án xây dựng chi tiết. Ngoài thủy triều, việc vùng biển này thường xuyên có gió chướng và sóng lừng cũng ảnh hưởng đến tiến độ dự án.
Dự án điện gió Đông Hải 1 có 25 trụ điện gió với tổng công suất 100 MW - Ảnh: T.N.
Việc hoàn thành lắp đặt các trụ gió cũng là bước cuối cùng để dự án đi đến công đoạn vận hành thương mại (COD), chính thức hòa lưới điện quốc gia.
Trước đó, có 106 dự án đăng ký COD trước ngày 1-11-2021 để hưởng giá bán điện ưu đãi 8,5 cent/kWh (1.927 đồng) với điện gió trên đất liền và 9,8 cent/kWh (2.223 đồng) với điện gió ngoài khơi theo quyết định 39 (hết hiệu lực sau ngày 31-10).
Theo Tập đoàn Điện lực Việt Nam (EVN), trong số 106 nhà máy điện gió với tổng công suất 5.655,5 MW đăng ký thử nghiệm COD thì đến 15-10-2021, đã có 11 nhà máy điện gió với tổng công suất 443 MW được công nhậnCOD.
Tổng giám đốc Trung Nam: Ra biển lớn phải biết cách lèo lái con thuyền!TTO - Từ một doanh nghiệp có thế mạnh trong ngành hạ tầng, Trung Nam đã rẽ hướng sang đầu tư mảng năng lượng tái tạo và đây là một bức ngoặt đưa doanh nghiệp này vươn lên vị trí dẫn đầu trong ngành năng lượng Việt Nam.
Từ khóa » Trụ điện Gió Cao Nhất Việt Nam
-
Phát điện 16 Trụ điện Gió Lớn Nhất Việt Nam - Zing
-
Ninh Thuận: Nhà Máy điện Gió Lớn Nhất Việt Nam đi Vào Hoạt động
-
Trên Cánh đồng điện Gió Lớn Nhất Việt Nam - Báo Đắk Lắk
-
Thi Công Nhà Máy điện Gió Lớn Nhất Việt Nam
-
Cánh đồng điện Gió Lớn Nhất Việt Nam - VnExpress Du Lịch
-
Phát điện 16 Trụ điện Gió Lớn Nhất Việt Nam
-
Nhà Máy điện Gió Lớn Nhất Việt Nam được Khánh Thành ở Ninh Thuận
-
Khám Phá Giới Hạn Chiều Cao Tuabin Gió - GIVASOLAR
-
Tua Bin Gió Trên đất Liền Công Suất Lớn Nhất Việt Nam Phát điện
-
Chiếc Tuabin Gió Mạnh Nhất Thế Giới đang Tạo Ra Những Dòng điện ...
-
Nhà Máy điện Gió Bạc Liêu – Wikipedia Tiếng Việt
-
Điện Gió Tại Việt Nam – Wikipedia Tiếng Việt
-
Khánh Thành Nhà Máy điện Gió Lớn Nhất Việt Nam
